Как заказать профнастил на крышу и не переплатить за обрезки

Чтобы заказать профнастил на крышу, сначала получите размеры каждого ската по наклонной и вдоль карниза. Затем возьмите рабочую ширину выбранного профиля, нарисуйте ряды листов с нахлёстами и посчитайте целые листы нужной длины. Одной площади крыши недостаточно: две раскладки на одинаковые 96 м² могут потребовать разное количество металла, доставки и работы.

Как заказать профнастил на крышу и не переплатить за обрезки

Лишний лист редко появляется из-за большой ошибки в измерении. Чаще в заказ переносится полная ширина вместо рабочей или сравниваются цены за квадратный метр без учёта поперечных стыков. Разберём один прямоугольный скат, а затем проверим, когда короткие листы действительно дешевле длинных.

В статье вы узнаете:

С чего начать: измерить два направления ската

Представьте простую двускатную крышу без ендов и мансардных окон. Её длина вдоль конька вместе с торцевыми свесами составляет 9,6 м. Наклонная длина каждого ската от конька к карнизу, с учётом запланированного свеса, равна 5 м. В проекте это два прямоугольника по 9,6 × 5 м. Всего 96 м² покрытия до закупки.

Эти числа можно получить из чертежа или проверить в калькуляторе площади двускатной крыши. Например, дом длиной 8,6 м и шириной 7 м, высота конька 2,625 м над опорой ската, карнизный и торцевой свесы по 0,5 м. Коэффициент наклона равен 1,25: треугольник с половиной ширины 3,5 м и подъёмом 2,625 м имеет наклонную сторону 4,375 м. С карнизным свесом горизонтальная проекция становится 4 м, а длина ската 4 × 1,25 = 5 м. Длина крыши вдоль конька 8,6 + 0,5 + 0,5 = 9,6 м. Калькулятор покажет 96 м² без запаса.

Для одной стропильной ноги можно отдельно использовать калькулятор длины стропил. Но линия измерения в смете покрытия должна доходить до предусмотренного края листа. Размер стропила и заказная длина профнастила не всегда совпадают: узел конька, положение карниза и капельника уточняют по проекту кровли и инструкции выбранной системы. Не прибавляйте «на всякий случай» один и тот же свес и в калькуляторе, и в заказе повторно.

Если скаты неодинаковы, каждый записывайте отдельной строкой. Крыша с трубой, ендовой или примыканием уже не равна двум чистым прямоугольникам: площадь полезна как контроль, но листы нужно разложить на плане каждого участка.

Почему площадь не превращается прямо в число листов

У профлиста есть полная ширина от кромки до кромки и рабочая ширина после бокового нахлёста. Соседний лист закрывает часть предыдущего, поэтому делить длину карниза нужно на рабочую ширину, указанную для конкретного профиля и способа монтажа. В инструкции Grand Line по кровельному профнастилу для прямоугольного ската число листов предлагают находить именно по рабочей ширине с округлением вверх. Полную ширину инструкция не предлагает считать полезным покрытием.

Допустим, продавец указал для выбранного профиля рабочую ширину 1,00 м, а полную 1,05 м. Это учебные параметры заказа; их надо заменить паспортом вашего профиля. Вдоль карниза 9,6 м нужно 9,6 ÷ 1,00 = 9,6 листа, то есть 10 целых листов на скат. Девять листов оставят 0,6 м незакрытой крыши. Десятый придётся подрезать по месту; остаток нельзя автоматически записывать полезным для другого ската.

Если ошибочно делить на полные 1,05 м, получится 9,14 и всё равно 10 листов в этом примере. Ошибка пока спрятана округлением. На крыше шириной 10,3 м расчёт по полной ширине даст 10 листов, а по рабочей ширине потребуется 11. Поэтому совпадение одного результата не подтверждает правильный способ.

Площадь помогает проверить порядок величины: один скат 48 м², оба 96 м². Она не сообщает, влезет ли обрезок у трубы, можно ли использовать оставшуюся полосу на противоположном краю и где окажется боковой нахлёст.

Сколько листов нужно для учебной крыши

Пусть производитель и монтажник подтвердили: выбранный профиль можно заказать листом длиной 5 м и безопасно доставить и поднять его на эту крышу. На каждом из двух одинаковых скатов разместятся 10 листов в один ряд. Значит, основной заказ составит 20 листов по 5 м, то есть 100 погонных метров выбранного профиля. Это не команда заказать их немедленно: позже ещё сверим резы, узлы и условия перевозки.

Погонный метр здесь удобен для сравнения двух предложений на один и тот же профиль. Его нельзя напрямую сравнивать с ценой другого профиля, у которого другая рабочая ширина, толщина или покрытие. Если продавец выставляет цену за лист, умножьте длину и цену каждого артикула отдельно. Конёк, планки, крепёж, уплотнение и водосток в этих 20 листов не входят.

Для проверки попросите продавца показать план раскладки. На нём должны быть подписаны рабочая ширина, направление бокового нахлёста, размеры крайних подрезок и длина листа. Если два предложения дают разные числа листов для одинаковых 9,6 × 5 м, обычно различается полезная ширина или в одном предложении не учтён дополнительный ряд и поперечный стык.

Что меняется при двух рядах по длине ската

Пятиметровый лист уменьшает число поперечных стыков, но длинные листы бывает сложнее везти, поднимать и подавать на крышу без повреждения покрытия. Спросите поставщика и монтажника о предельной удобной длине для вашей площадки, машины и подъёмного способа. Рекомендация одного производителя не превращается в универсальный запрет для всех объектов.

Для сравнения предположим, что выбранная инструкция и схема опоры допускают поперечный нахлёст 0,25 м в нашей конфигурации. Если нижний лист имеет длину 3 м, верхний должен закрыть оставшиеся 5 − 3 + 0,25 = 2,25 м. Суммарно в одной вертикальной колонке покупается 3 + 2,25 = 5,25 м профиля, чтобы покрыть те же 5 м ската. Поперечный стык съел 0,25 м материала. Точную величину и положение стыка берите из инструкции выбранной кровельной системы с учётом профиля, уклона и обрешётки, а не из этой учебной цифры.

По ширине по-прежнему нужно 10 колонок на каждом скате. Для двух скатов заказ составит 20 листов по 3 м и 20 листов по 2,25 м, всего 20 × (3 + 2,25) = 105 погонных метров. Это на 5 погонных метров больше варианта с цельными листами, ещё до дополнительных операций на стыке. В инструкции Grand Line поперечные стыки привязаны к обрешётке и заданному нахлёсту. Если нужной опоры в месте стыка нет, менять только длину заказа нельзя.

На сложной крыше короткий лист иногда уменьшает бесполезные остатки у ендовы или примыкания. Наш прямоугольный пример показывает противоположное: без фигурных вырезов новый стык сам добавляет металл. Разумный заказ получается из раскладки, а не из лозунга «всегда берите лист во всю длину» или «короткий удобнее».

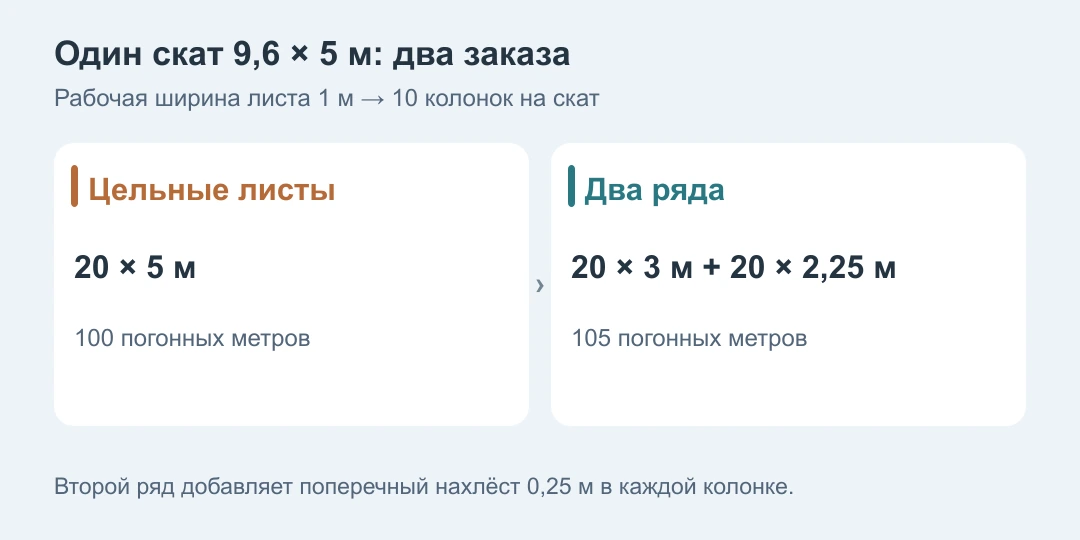

Для двух прямоугольных скатов по 9,6 на 5 метров цельные листы требуют 100 погонных метров, а два ряда с нахлёстом 25 см  -  105 погонных метров
Та же площадь крыши может дать разный метраж закупки: поперечный стык добавляет по 25 см на каждую колонку листов.

Как сравнить цену заказа вместе с доставкой

Допустим, два варианта изготовлены из того же профиля по условной цене 800 ₽ за погонный метр. Цельные листы стоят 100 × 800 = 80 000 ₽. Короткие с поперечным стыком стоят 105 × 800 = 84 000 ₽. Это учебная цена для объяснения арифметики, не рыночная котировка.

Пусть доставка длинных листов по конкретному адресу стоит 12 000 ₽, коротких 6 000 ₽. Тогда первый комплект до монтажа стоит 92 000 ₽, второй 90 000 ₽. На этой строке короткие выглядят дешевле на 2 000 ₽. Но они добавляют 20 поперечных стыков, подготовку, крепёж и работу. Если согласованная цена дополнительной работы и материалов больше 2 000 ₽ за всю крышу, денежное преимущество исчезнет. Проверяйте итоговую смету, а не одну цену металла или рейса.

Учитывайте и возможность повреждений при разгрузке. Пятиметровые листы можно заказать только после согласования маршрута, места складирования и безопасного подъёма. Не решайте вопрос одной арифметикой, если рабочие говорят, что на объекте такой лист нельзя поднять без риска.

Когда обрезок можно использовать, а когда нет

У последней колонки на нашем скате остаётся часть ширины профиля. На бумаге хочется перенести её на второй скат и сократить заказ. Но профлист имеет направленный боковой нахлёст, крайний рез, покрытие и ориентацию. Узкая полоска после подрезки не обязательно становится начальным листом другого ряда. Сначала покажите эскиз монтажнику и поставщику; только подтверждённое повторное использование уменьшает закупку.

Подрезки у трубы и ендовы ещё более индивидуальны. Две фигуры одинаковой площади могут оставить разные пригодные куски из-за формы и направления волны. Если на одном скате есть несколько треугольников, нарисуйте их в масштабе или попросите раскладку по чертежу. Процент «10% запаса» может скрыть маленькую ошибку на прямом скате и не покрыть крупный сложный рез.

Закупку удобно вести в двух строках: основные листы по раскладке и запас на подтверждённые потери. Не добавляйте процент к площади в калькуляторе, а потом тот же процент ко всем листам ещё раз. Если продавец продаёт только целые стандартные длины, отдельно укажите, какие обрезки действительно останутся после резки.

Что проверить перед оплатой

Сверьте с заказом четыре вещи: размеры каждого ската до края покрытия, паспортную рабочую ширину профиля, допустимые длины и схему стыков. Затем получите от поставщика ведомость по артикулам: количество и длина каждого листа, покрытие, планки и крепёж, доставка и разгрузка. У монтажника уточните, совпадают ли на схеме направление нахлёста, расположение опор и доступный способ подъёма.

Калькуляторы eCalc полезны в начале: они показывают геометрию, с которой можно проверить коммерческое предложение. Но 96 м² в результате не являются заказом на 96 м² металла. В нашем прямоугольном примере выбор между двадцатью пятиметровыми и сорока составными листами меняет количество материала на пять погонных метров, а доставка меняет денежный итог ещё раз. Заказывайте по согласованной раскладке, а не по одному числу площади.
