В какой последовательности делать ремонт, чтобы не переделывать работу
Ремонт удобнее планировать не как жёсткий список профессий, а как цепочку зависимостей: сначала обмеры и решение о расположении мебели, затем монтаж и проверка того, что скроется в стенах и полу, выравнивание и просушка, в конце отделка и установка видимых деталей. Скрытые работы могут чередоваться с выравниванием, но до окончательного закрытия каждого слоя нужно проверить то, что после уже не увидеть. Обои не должны появиться раньше последнего пыльного сверления.
Евгений Буянов - автор статьи, основатель проекта, преподаватель МГУ имени М.В. Ломоносова.
На примере комнаты площадью 12 м² можно увидеть, когда измерять стены, заказывать смесь, проверять проводку и принимать основание под пол. Такой план помогает не купить материалы слишком рано и не вскрывать готовую отделку из-за забытой розетки.
Как составить план ремонта комнаты до первой закупки
Представим спальню 4 × 3 м с высотой 2,7 м. В ней одно окно 1,5 × 1,4 м и дверь 0,9 × 2,1 м. Старые обои, пол и проводку хотят заменить; стены выровнять штукатуркой, на пол уложить стяжку и ламинат. Несущие стены и планировку не меняют. Это учебная комната, а не готовый проект для вашей квартиры.
Начните не с демонтажа, а с рисунка комнаты. Поставьте на нём кровать, шкаф, рабочий стол, дверь с направлением открывания и подоконник. Теперь отметьте розетки, выключатели, светильник и места подключения техники. У розетки за тяжёлым шкафом может быть правильная высота и совершенно бесполезное расположение. Здесь же решите, будете ли переносить дверь, менять окно и делать встроенную мебель: эти решения влияют на плоскость стен, высоту готового пола и будущие крепления.
После этого снимите размеры. Длина и ширина пола дают 12 м². Периметр стен равен 4 + 3 + 4 + 3 = 14 м. Площадь стен до вычета проёмов составляет 14 × 2,7 = 37,8 м². Окно занимает 2,1 м², дверь 1,89 м². Для нашего примера остаётся 33,81 м² обычных стен. Эти данные можно повторить в калькуляторе площади стен: периметр 14 м, высота 270 см, окно 150 × 140 см и дверь 90 × 210 см. Откосы он не прибавляет, их измеряют отдельно, если тоже будут штукатурить.
Лазерным уровнем или длинным правилом отдельно проверьте стены и пол в нескольких точках. Площадь отвечает на вопрос «сколько поверхности?», но не показывает, сколько миллиметров раствора потребуется для выравнивания. На этом же шаге отметьте самый высокий участок пола и требуемую отметку готового покрытия. Если толщина стяжки взята лишь по низкой точке комнаты, смета выйдет неверной, а у двери может появиться неожиданная ступенька.
Теперь зафиксируйте короткий маршрут для комнаты: план и обмеры → демонтаж → места скрытых коммуникаций → выравнивание и закрытие трасс → готовность оснований → потолок и стены → напольное покрытие → видимые приборы и плинтусы. Стрелки обозначают зависимости, а не обещают, что вся квартира должна строго идти одной линией.
Что проверить перед скрытием проводов и труб
После снятия старой отделки видно, что оставлять, а что переделывать. Прежде чем штроба с кабелем исчезнет под раствором, сопоставьте фактическую разводку с планом мебели: все ли розетки и выводы на месте, не перекрывает ли шкаф доступ к ним, оставлен ли вывод под светильник? Сфотографируйте каждую стену целиком и крупно вместе с рулеткой или нанесёнными размерами. Отметьте расстояния трасс от углов, пола и проёмов на схеме. Через год фото с размерами поможет повесить полку, не сверля проводку наугад.
Проверка скрытой электрики требует специалиста, соответствующих измерений и документации. Визуальный осмотр владельца не заменяет испытаний цепей. Если в комнате есть трубы отопления, водоснабжения или тёплого пола, их трассы, соединения и проверку до закрытия также согласуйте с профильным исполнителем. Не прячьте непроверенную систему под стяжкой ради экономии одного дня: при неисправности доступ к ней станет разрушительной работой.
Есть нюанс, из-за которого спорят «электрика до штукатурки или после». Маршрут, количество точек и места оборудования определяют до отделки. Но сами отверстия под подрозетники в одном варианте сверлят после получения ровной плоскости стены, чтобы коробка оказалась в правильном уровне; затем прокладывают кабель и заделывают штробы. Такую последовательность, например, приводит КНАУФ в разборе этапов ремонта. Другая бригада может проложить часть трасс до штукатурки и потом точно выставить коробки. Оба порядка требуют плана и проверки до окончательного закрытия кабеля. Поэтому в графике полезно разделить «согласовать расположение», «смонтировать и проверить» и «закрыть», а не прятать всё в одной строке «электрика».
Для нашей спальни контрольная точка звучит просто: обмерный план совпал с реальными выводами, исполнитель проверил цепи, а фото и схема трасс сохранены. Пока этого нет, ни маляр, ни штукатур не должен превращать открытые участки в невидимые.
Перед закрытием скрытых работ проверьте и сохраните схему проводов и труб. К отделке переходите после контроля основания и просушки.
Сначала штукатурка или стяжка: от чего зависит порядок
«Мокрыми» называют процессы, в которых в основание попадает вода из раствора: штукатурку, стяжку, некоторые шпаклёвки и клеи. Они оставляют брызги и строительную влагу. Поэтому в нашем варианте сначала выравнивают стены и заделывают штробы, а затем готовят и заливают пол. Так остатки раствора и мусор от стен не падают на новое основание. После этого проверяют геометрию и ждут готовности слоёв к следующей операции.
Но это не универсальная команда «вся штукатурка всегда раньше любой стяжки». Сухая сборная стяжка, гипсокартонные облицовки, тёплый пол, напольные трубы и особенности дверных проёмов меняют график. Для сухого сборного пола КНАУФ прямо требует завершить мокрые работы и проверки инженерии до его монтажа. Если делают каркасную облицовку стены, последовательность крепления и проводки будет иной, чем для мокрой штукатурки. Составьте порядок под выбранные системы и инструкции их производителей.
В спальне запланирована условная стяжка средней толщиной 40 мм. Перед её устройством нужно проверить не только площадь 12 м², но и высотные отметки: сколько останется под подложку и ламинат, как пол встретится с коридором, где пройдёт дверь. Саму допустимость слоя, устройство примыканий и подготовку основания определяют по выбранной системе. Число 40 мм здесь нужно для примера закупки, а не служит рекомендацией для любого перекрытия.
После заливки переход к отделке нельзя назначить просто по календарю. «Можно ходить» и «можно закрывать ламинатом» являются разными состояниями. Основание может выдерживать шаги и всё ещё отдавать влагу в покрытие. Производитель ламината Quick-Step даёт ориентиры времени высыхания бетонного пола, но подчёркивает, что фактический срок зависит от температуры, влажности и вентиляции; перед укладкой нужны измерение и соблюдение ограничений инструкции конкретного покрытия. Условия чужой смеси и пола не превращаются автоматически в правило для вашей комнаты.
Как расчёты материалов привязать к этапам
Для штукатурки у нас уже есть 33,81 м² стен. Допустим, после проверки плоскости средний слой выбранного для примера КНАУФ-Ротбанда составит 10 мм, а рабочая зона соответствует расчётной площади без откосов. Производитель указывает для этого продукта ориентировочный расход 8,5 кг/м² при таком слое. Тогда 33,81 × 8,5 = 287,385 кг, то есть при мешке 30 кг нижняя расчётная закупка равна 10 мешкам. В калькуляторе штукатурки для этого выберите марку Ротбанд, режим площади, 33,81 м², толщину 10 мм и мешок 30 кг. Калькулятор округлит число упаковок вверх; он не определит среднюю толщину и не добавит откосы за вас.
Этот расчёт полезен именно после обмеров и выбора плоскости. Если выяснится, что средний слой не 10, а 15 мм, масса возрастёт до 33,81 × 0,85 × 15 = 431,0775 кг, или 15 мешков по 30 кг. Простая ошибка толщины изменила закупку на пять мешков. Купленный заранее запас в один мешок её не исправит. Паспортный расход тоже ориентировочен: основание и способ работы могут дать отличие.
Для пола возьмём условный состав: предположим расход 18 кг/м² на слой 10 мм и фасовку 25 кг. При площади 12 м² и средней толщине 40 мм сухой смеси понадобится 12 × 4 × 18 = 864 кг без запаса. Если для предварительного заказа в этом примере заложить 5% на потери, получится 907,2 кг. Деление на 25 кг даёт 36,288 мешка, значит, покупать нужно 37 целых мешков общей массой 925 кг. Геометрический объём готового слоя равен 12 × 0,04 = 0,48 м³; это не объём сухого порошка в упаковках. В калькуляторе стяжки эти пять входов приведут к тому же числу мешков. Расход 18 и запас 5% здесь учебные вводные, а не нормальная величина для всякой стяжки. Подставьте данные и допустимую толщину своего состава.
Покупки логично привязать к точкам проверки. После обмеров можно заказывать материал для демонтажа и черновой работы. Смесь для стен считайте после выбора фактического слоя; стяжку после определения отметок пола и состава; ламинат после проверки высыхания основания и окончательных размеров. Площадь и толщина задают базовую потребность, а бой, раскрой и фасовку считают отдельным шагом. Если вопрос именно в том, сколько прибавлять к базовой потребности, он разобран в статье о запасе строительных материалов. Здесь же важнее когда появляется надёжное исходное число.
Когда можно начинать чистовую отделку
Чистовая отделка начинается не тогда, когда квартира выглядит сухой. Её начало означает, что скрытые системы проверены, пыльное сверление и мокрые операции завершены, геометрия принята, а основания достигли условий для выбранных финишных материалов. Для стен под покраску и под обои требования к подготовке могут различаться; для ламината важны ровность, прочность и влажность пола по его инструкции. Неопределённое «подсохло» стоит заменить на конкретную проверку и запись результата.
В комнате удобно двигаться от грязных операций к легко повреждаемым. После принятой штукатурки и окончания пыльных работ готовят потолок, потом стены под финиш, а напольное покрытие монтируют ближе к концу. Двери, плинтусы, наружные части розеток и светильники появляются на соответствующем этапе, когда известны окончательная толщина пола и готовые поверхности. Конкретный порядок дверной коробки, откосов и покрытия согласуйте до покупки: у разных конструкций двери отличается привязка к уровню пола.
Проверяйте не только готовую красоту, но и условия для следующего мастера. Если маляр принимает стену с незаделанной штробой, это его проблема через час, но ваша проблема через неделю: будет пыль, повторная шпаклёвка и иной оттенок на месте ремонта. Если укладчик получает пол без результата измерения влажности, предложение «давайте на свой риск» не превращает основание в сухое. Нужен понятный критерий допуска от выбранного материала и запись, кто его проверил.
Что меняется при ремонте ванной и всей квартиры
У ванной цепочка сложнее. Там появляются водопровод, канализация, гидроизоляция, иногда тёплый пол и плитка. Положение трапа, ванны и выводов определяет уклон, высоту и порядок слоёв; часть соединений и гидроизоляция исчезнут под облицовкой. Контроль должен произойти до того, как их закроют, по проекту и требованиям выбранной системы. План сухой спальни нельзя копировать для ванной с заменой слова «ламинат» на «плитка».
Во всей квартире появляется ещё одна зависимость: проход через другие помещения. Когда ремонтируют одну комнату, мешки и мусор могут идти по уже готовому коридору. Поэтому либо защищают маршрут, либо сначала выполняют общие пыльные и инженерные работы и лишь потом переходят к финишу отдельных комнат. Если нужно быстро заселиться хотя бы в одну комнату, разумно довести соседние помещения до состояния без крупных мокрых и пыльных работ, а уже затем делать её легко повреждаемую отделку.
Бывает и обратная ситуация: в квартире заменяют только обои и покрытие, а инженерия, стены и пол остаются пригодными. Тогда большинство черновых этапов вообще не нужны. Проверить пригодность существующего основания важнее, чем «для правильного порядка» заливать новую стяжку. Порядок ремонта зависит от того, что меняется, и от того, что уже исправно.
Какие точки приёмки записать в график

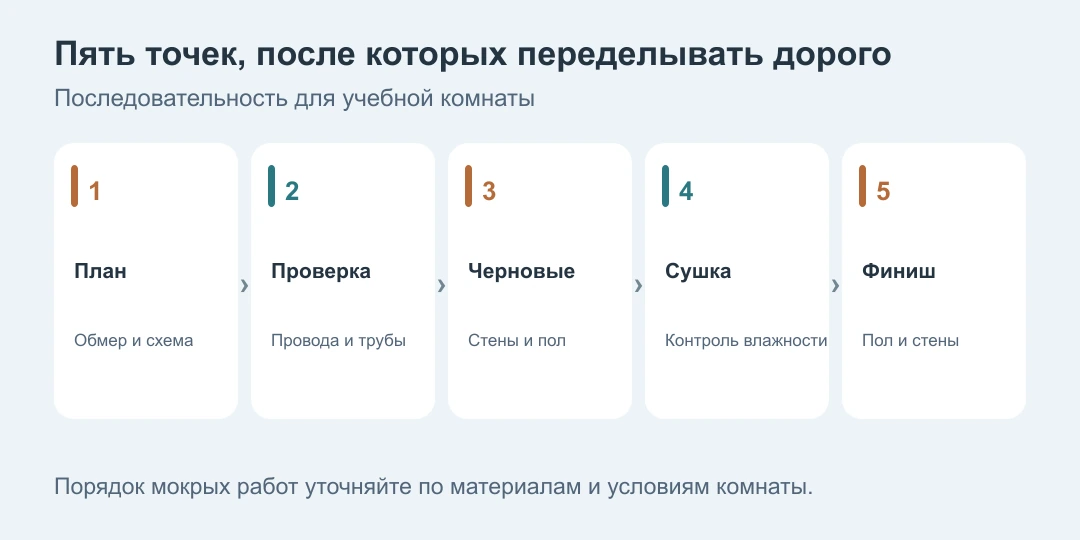

Составьте график из работ и коротких остановок между ними. На остановке решайте, можно ли закрыть предыдущий результат следующим слоем. Для нашей спальни это выглядит так:
До демонтажа и закупки: сняты размеры, отмечены мебель, точки электрики, высота готового пола и материалы финиша. Решено, меняются ли окно и дверь.
После демонтажа: видно фактическое состояние стен и перекрытия; размеры и план поправлены. Сомнительные трещины, мокрые места и другие дефекты не спрятаны под новой смесью.
До закрытия трасс: выводы совпадают со схемой, профильные исполнители проверили скрытые системы, есть фотографии с привязками к размеру.
До следующего мокрого слоя: определены плоскости стен и пола, подготовлено основание, понятны толщина и совместимость выбранной смеси. Закупка пересчитана по этим данным.
До финиша: черновые слои отвечают требованиям покрытия по прочности, геометрии и влажности; результаты необходимых измерений сохранены.
Перед сдачей комнаты: открываются двери, работают розетки и свет, нет незакрытых стыков, видимых протечек, повреждений покрытия и забытых выводов.
Такой график не превращает ремонт в бюрократию. Он останавливает работу ровно там, где ещё можно исправить ошибку без демонтажа готового слоя. Самая дорогая переделка часто начинается с маленького решения «проверим потом», когда это «потом» уже находится под стяжкой или за окрашенной стеной.
